【抗击疫情,三峡在行动】白鹤滩施工不间断背后的物资设备之“战”
本网讯(杜建伟)在白鹤滩水电站工程施工区,一大批水泥、粉煤灰、外加剂等混凝土生产必需原材料的及时到来,让三峡集团白鹤滩工程建设部(以下简称“建设部”)物资设备部的同志们松了一口气:“生产物资和运输有保障了!”
此时,是大年初七,这批原材料是春节后第一批运抵施工区的生产“粮食”。

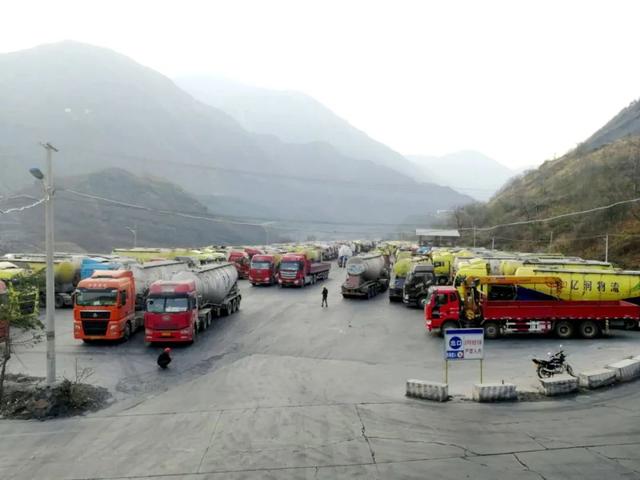

粉煤灰供应
载有大坝重要金结设备——深孔闸门的运输车驶入白鹤滩水电站施工区。“太好了!”听到消息的大坝项目管理人员高兴极了,“只要设备到位,我们心里就有底了,今年一定能顺利实现深孔闸门安装的节点目标。”
此时,是2月14日,关系工程建设节点目标的重要因素——设备供应问题,也迎刃而解。

深孔弧门支臂到达白鹤滩现场
2020年是白鹤滩水电站工程决战蓄水发电目标的关键之年,面对突如其来的新冠肺炎疫情,建设部带领参建各方一手抓疫情防控,一手抓工程建设,在顺利完成春节期间施工任务的基础上,有序推进节后大规模复工复产。而这一切,离不开物资设备的供应保障和设备设施的稳定运行。
家中有粮 心里不慌
混凝土是工程建设中必不可少的物资,在建规模全球第一的白鹤滩水电站工程更是混凝土需求“大户”。每天,施工区内的拌和楼都会为各个工作面源源不断提供成千上万方混凝土。这也就意味着,水泥、粉煤灰和外加剂等混凝土生产必不可少的原材料是绝不能断供的。

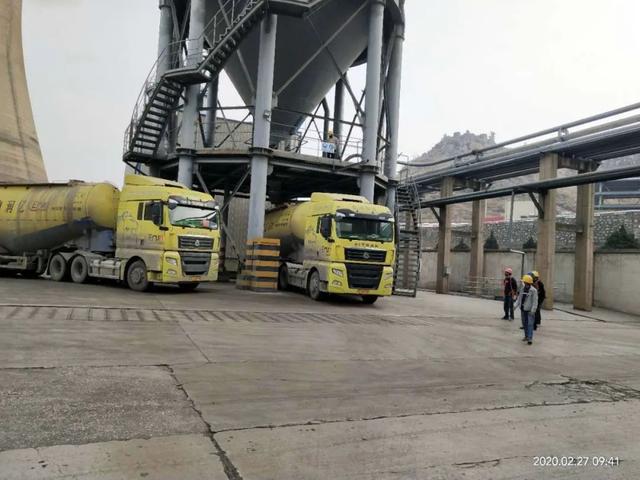

粉煤灰供应及加工
为满足春节期间施工需要,建设部物资设备部提前备好了库存。然而疫情不断蔓延,原材料供应商能否按计划复工生产、物资是否能正常供应运输成了大问题。
建设部物资设备部立即与厂商联系,确认复工复产情况。“我们的混凝土原材料供应商主要分布在四川、云南和重庆,各地对企业复工复产的要求不同,因此我们需要逐一确认厂商能否按计划复工,并为厂商复工复产提供帮助。”建设部的陈志宇说。
在建设部的协调下,原材料供应厂商在达到当地疫情防控标准后开始按计划复工复产。此时,建设部物资设备部的管理人员又急需解决另一个关键问题——物资运输。
受疫情影响,各地均采取了不同程度的交通限制措施,以往的运输道路无法继续使用或需要许多证明材料才能通行。建设部物资设备部一方面协调厂商选择当地未到过疫区、没有疫区人员接触史的司机,另一方面通过施工区疫情防控办公室和沿途地方防控办取得联系,制定了新的运输方案,采用运输车辆提前报备的方式,确保物资进场。
据了解,施工区于大年初七顺利恢复混凝土原材料的供应,为节后大规模复工复产创造了必要条件。
设备供应与时间赛跑
设备供应也是关系到工程建设能否实现节点目标的重要因素。大坝深孔闸门便是当前工程建设所需最重要的设备之一。按照计划,春节后不久大坝就要开始深孔闸门的安装,这是大坝施工中的关键环节,一旦工期滞后会影响大坝整体浇筑进度。
有了恢复物资供应的经验,建设部物资设备部在了解各项目需求之后,开始了与设备供应厂商的沟通工作。

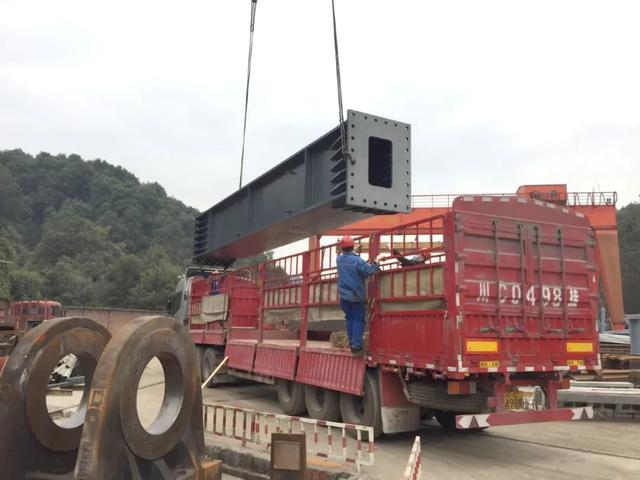

深孔弧门支臂吊装发运
“深孔闸门的生产厂商位于四川省乐山市,2月初当地仍未完全放开对企业复工复产的限制,为了让厂商尽快得到当地防疫部门的复工许可,我们给厂商提供了证明材料,并及时跟进厂商需求,2月10日开始厂商逐步恢复了生产。”建设部的吉沙日夫介绍说。
解决了设备的生产问题,同样还需要协调设备进场。建设部物资设备部沿用前期物资运输恢复经验,及时通过施工区防控办与地方防疫部门报备运送清单和司机信息,保障设备运输。受疫情影响,原本只需要一天的运输时间被延长到了两天,建设部联合生产厂商采取了必要的措施以保障司机的健康和安全。

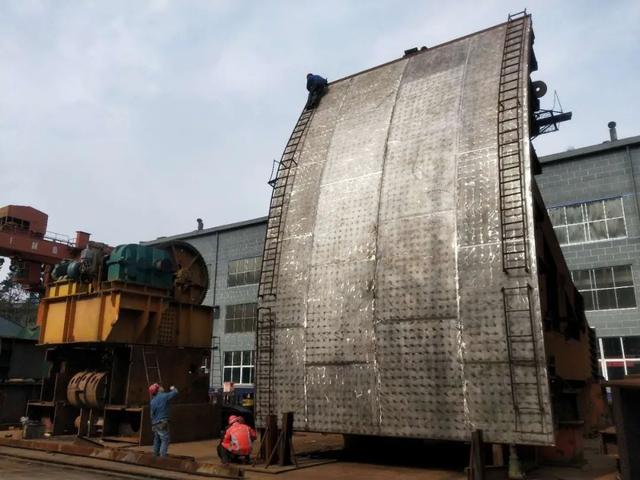

深孔弧门验收
2月14日,春节后第一批深孔闸门设备顺利抵达施工区,为大坝有序推进深孔闸门安装提供了保障。目前,除在鄂厂商外,负责生产白鹤滩水电站工程建设所需设备的厂商均已复工,在鄂厂商的技术人员也通过居家办公的方式进行技术准备和工艺完善。
工欲善其事,必先利其器
疫情发生以来,建设部除了全力保障物资设备正常供应之外,同样没有放松对已投入运行设备设施的管理。
缆机是大坝浇筑中最关键的设备,为确保其安全稳定运行,建设部会定期组织更换一批重要配件。考虑到春节期间并不是所有的缆机都需要“全勤”运行,建设部在年前就已完成配件的采购和进场,并利用春节这段时间进行配件更换。
更换配件不仅是保障缆机运行稳定和安全的“固定动作”,更为年后大规模复工复产做好了准备。据了解,今年大坝浇筑强度要求高、金结安装任务重,在疫情期间按原定计划完成配件更换,可以说是给大坝项目完成年度生产任务上了“保险”。
建设部在缆机人力资源的保障上也下足了功夫。据悉,春节前建设部已联合施工单位对节日期间值守人员进行了排班,以保证春节施工的需要。疫情发生后,建设部和施工单位按照防疫要求全力保障缆机人员的健康,并有序协调休假人员返岗返工,顺利实现缆机班组春节施工和全面复工复产的平稳过渡。

钢筋生产
据统计,从1月24日至2月26日,施工区的水泥、粉煤灰、外加剂到货量超过 35000吨,钢材到货量超过1100吨,满足现场施工需要,为节后全面复工复产创造了有利条件。目前,施工区物资和设备供应已基本恢复节前水平。
本文图片由白鹤滩工程建设部提供
