向家坝二期工程坝基防渗墙正式施工


  本网讯(王波 高峰 报道)1月15日上午9时30分,随着两台ZZ-8型冲击钻在二期大坝廊道内开始作业,向家坝二期工程坝基防渗墙施工正式拉开帷幕。按照施工计划,向家坝二期工程坝基防渗墙施工将于今年9月底完成,10月份展开墙下帷幕和防渗墙上下游帷幕的灌浆施工。
  据了解,向家坝水电站二期坝基泄水坝段存在以挠曲破碎带为代表的地质缺陷,挠曲核部破碎带主要由碎屑结构和碎块结构的砂岩组成,采用常规帷幕灌浆处理难以达到防渗和渗透稳定的效果。经多次组织召开专家咨询会和专题会深入研究,参建各方决定在泄4至泄8号二期坝基采取防渗墙结合帷幕灌浆的渗控处理方案。二期坝基防渗墙和帷幕灌浆是向家坝二期工程的重要隐蔽工程,也是影响向家坝水电站大坝安全可行运行的关键技术问题,备受向家坝工程参建各方关注。
  在现场的施工单位葛洲坝集团基础公司向家坝项目部总工程师周志远介绍说,向家坝二期工程坝基防渗墙施工在距地面30米以下的二期大坝廊道(宽6米、高6.5米)中进行,整个防渗墙全长88米,最深达54.6米,工程量约为44300平方米。因二期坝基地下水丰富,廊道内空间狭窄,施工设备起降、吊装和排污、出渣困难,环境噪声大,同时存在甲烷、瓦斯等有毒有害气体,施工环境差、施工难度大、工期紧张。为顺利完成二期坝基防渗墙施工,他们精心准备了施工方案并多次经过专家咨询。为有效减少坝基渗水,他们在防渗墙上游布置15个降水管井的同时,廊道内配备了多个大功率水泵;为适应廊道施工,他们认真考虑设备选型,选择了冲击反循环加冲击钻;为应对出渣困难,配置了泥浆净化器和高扬程的渣浆泵;施工人员方面更是选择了参加过二期围堰防渗墙施工的最有经验的专业人员。为保证防渗墙施工人员的身体健康,他们实行4班倒作业,要求施工人员每6小时轮换上岗。
  向家坝工程建设部厂坝部工程师樊凯告诉记者,针对二期工程坝基防渗墙施工的困难,参建各方高度重视技术研究,开展了降水、防渗墙施工护壁以及墙体材料等技术研究,并充分做好相关试验。在施工中他们将高度重视施工进度、工程质量与工程安全,力争9月份圆满完成二期坝基防渗墙施工,10月份开始帷幕灌浆施工,确保向家坝二期工程的坝基渗控工程圆满完成,确保向家坝水电站永久安全可靠运行。

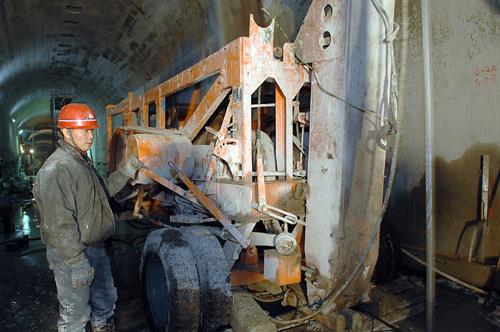

       向家坝二期坝基防渗墙施工。(高峰 摄)

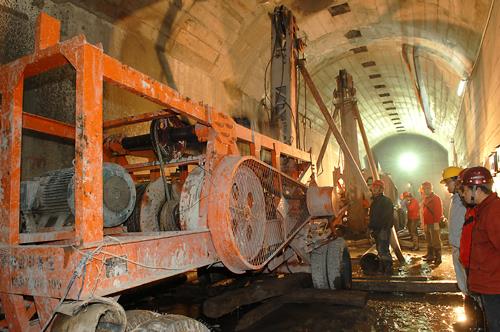

  图为向家坝210米廊道二期大坝基础防渗施墙工钻机工作场面。(高峰 摄)

发布日期:2011年01月18日
