溪洛渡大坝年度混凝土浇筑计划提前完成
本网讯(刘鑫 王连生 报道)12月21日凌晨5时,溪洛渡大坝混凝土浇筑累计达到190万立方米,提前10天完成153万立方米年度计划浇筑目标。按目前进度,到年底,今年大坝混凝土浇筑预计可达158万立方米,为溪洛渡水电站2013年蓄水发电目标的实现奠定了坚实基础。
2010年是溪洛渡拱坝浇筑的第一个高峰年,中国三峡集团按照确保2013年蓄水发电和2015年工程全面竣工的总目标,提出2010年浇筑153万立方米混凝土的年度计划。溪洛渡工程建设部精心组织,科学调度,业主、设计、监理和施工建设四方精诚团结、通力合作、精心施工,圆满完成了年度计划目标。
在溪洛渡工程建设部的统一领导下,大坝项目部围绕采取把握重难点、改进工艺、预控风险等一系列措施,全面推进大坝项目的工程进展。大坝工程克服了混凝土施工与固结灌浆相互干扰的难题,实现了高强度混凝土连续浇筑,顺利进行了结构复杂的导流底孔施工,通过持续改进和精细化温控管理,确保了混凝土浇筑密实,全年未发现一条裂缝。
在大坝混凝土浇筑进度管理上,大坝部始终坚持固结灌浆必须领先于混凝土浇筑的原则,提前完成缓坡、陡坡坝段的固结灌浆施工,为高强度混凝土浇筑和温控防裂打下良好基础。大坝项目部还通过提前研究施工方案,保证导流底孔这一关键部位施工顺利进行。
施工过程中,承担大坝施工的水电八局充分认识到导流底孔施工的复杂性、艰巨性,一方面增加资源,确保复杂部位有序上升;同时,针对不同时期适当调整坝段浇筑顺序,确保大坝整体上升;另外,精心组织,确保新增高程600米拌和系统和5号缆机按期投产,实现了连续高强度浇筑。
据了解,溪洛渡大坝在2013年蓄水发电前,还将迎来三个混凝土浇筑高峰年,2011年计划浇筑混凝土200万立方米,建设任务更加艰巨。面对挑战,溪洛渡工程建设部和水电八局等参建单位的广大建设者信心满满,力争为“西部典范工程”建设再立新功。
 |

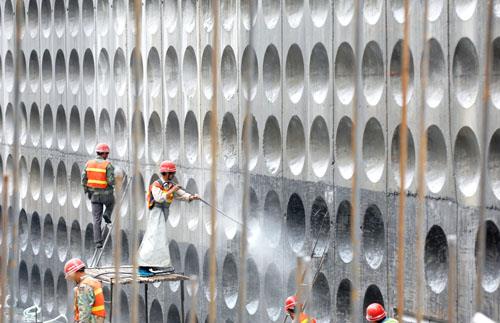

| 2010年,溪洛渡工程参加各方精诚协作,提前高质量完成大坝混凝土年度浇筑任务。图为工人们认真进行大坝混凝土浇筑前的冲毛工作。(王连生 摄) |
发布日期:2010年12月27日
