向家坝左岸电站首套尾水检修闸门顺利下闸
 |

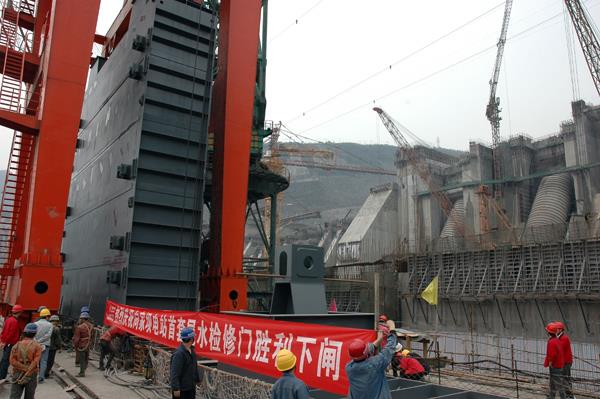

| 4月15日,向家坝左岸电站1号机(原8号机)尾水检修闸门顺利下闸。王波 摄 |
本网讯(王波 报道)4月15日,向家坝左岸电站1号机(原8号机)尾水检修闸门顺利下闸,这是向家坝左岸电站首套安装完成并下闸的尾水检修闸门,为5月份向家坝水电站二期基坑破堰进水创造了条件。
向家坝左岸电站共安装4台机组,与之相对应设有4个尾水洞,每个尾水洞又设置左、右2扇检修闸门。按向家坝工程建设计划,5月份,二期基坑下游围堰将拆除,在此之前要求左岸电站4个尾水洞、8套检修闸门必须安装完成并顺利下闸,自身具备挡水条件;今年10月份,向家坝水电站首批机组将正式投产发电。
施工单位水电三局金结制安分局向家坝项目部总工程师陈桂平告诉记者,左岸电站尾水检修闸门安装工作在顺利推进,除当前1号机(原8号机)首套闸门顺利下闸外,其余7套闸门有望按计划于4月底全部下闸。
据了解,左岸电站每套尾水检修闸门高16.7米、宽14.05米、厚3.1米、重267吨。闸门安装过程中,施工单位从其他工地抽调了技术骨干,增加了安装设备,同时,其主管领导亲自在现场指挥安装工作,以确保闸门安装进度和质量。
 |

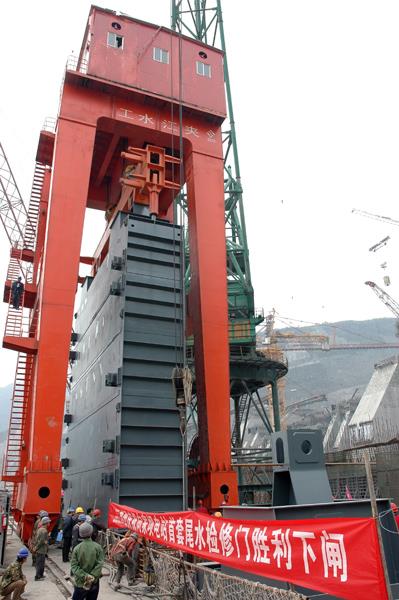

| 尾水检修闸门背后是巍峨的大坝。 王波 摄 |
 |

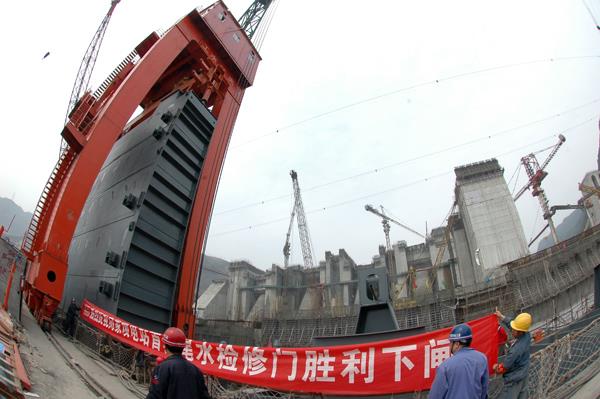

| 在广角镜头中,巨大的闸门与大坝遥遥相望。王波 摄 |
发布日期:2012年04月16日
