呼蓄电站上水库正式开始初期试验性蓄水


              张国良宣布上水库试验性蓄水开始

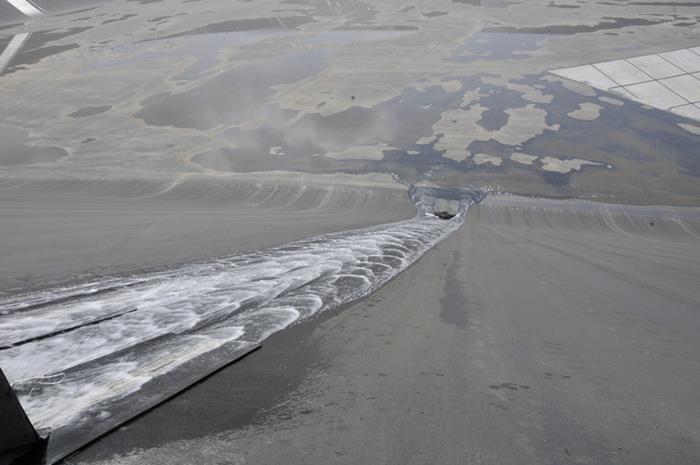

               供水管道开始向上水库充水

  本网讯(梁晓刚 郭海辉 报道)经过广大建设者三年多的精心施工,中国三峡集团和蒙西电网的首座抽水蓄能电站——呼和浩特抽水蓄能电站上水库于2013年8月8日正式开始初期试验性蓄水。这标志着呼蓄电站建设取得重大进展并进入了新的阶段。
  前一阶段,中国三峡集团质量检查专家组、水电工程质量监督专家组、安全鉴定专家组、蓄水验收专家组等先后对呼蓄电站上水库工程进行蓄水验收,认为上水库具备蓄水条件。
  8月8日11时,呼蓄电站上水库初期试验性蓄水见证仪式正式开始,仪式由呼蓄公司副总经理林立敖主持。中国三峡集团内蒙古分公司总经理兼呼蓄公司董事长张国良、总经理助理朱宁波,呼蓄公司党委书记白和平,纪委书记、工会主席黄丹生,副总经理肖荣,呼蓄公司各部门及各参建单位参加了见证仪式。见证仪式上,上水库工程设计、监理、施工单位分别对3年来的工作情况进行了总结。
  11点26分,当张国良董事长宣布上水库初期试验性蓄水开始后,现场顿时人群欢呼,礼炮齐鸣,供水管道开始向上水库库盆充水,上水库正式进入初期试验性蓄水阶段。
  呼蓄电站上水库位于大青山料木山顶峰的东北侧,建筑物主要包括沥青混凝土面板堆石坝、库盆和排水系统。正常蓄水位1940.00m,死水位1903.00m,总库容679.72万m3,调节库容637.73万m3。库(坝)顶高程为1943.00m,顶宽10.0m,库顶轴线长1818.37m,其中坝轴线长1266.37m。沥青混凝土面板堆石坝上游坝坡为1:1.75,下游坝坡为1:1.6,迎水面最大坝高43.9m。全库盆采用沥青混凝土面板防渗,防渗面积24.48万m2,其中库底防渗面积为10.11万m2,库岸防渗面积为14.37万m2。
  上水库全年有效施工时间较短,施工条件较为恶劣,全体呼蓄工程建设者团结拼搏,克坚攻难,攻克了高寒地区沥青混凝土生产、施工一系列技术难题,较好地完成了上水库沥青混凝土的施工任务,创造了沥青混凝土防渗层冻断温度均小于-43℃创记录的业绩。
  呼蓄电站初期试验性蓄水分为三个阶段。第一阶段进/出水口充满,蓄水量约为5.0万m3,约需5天完成。第一阶段充水完成后,停止充水两天,对排水廊道、大坝等建筑物进行全面检查,安全监测单位对相关监测数据进行汇总分析无异常后,进入第二阶段充水。第二阶段充水至死水位高程(1903.0m),蓄水量约为37万m3,约需30天完成。再次对廊道、大坝进行检查,监测数据无异常后进入第三阶段充水。第三阶段充水至1907.3m高程(即设计蓄水方案的首台机组调试水位),蓄水量约为53.4万m3,约需43天完成。
  初期试验性蓄水结束后,根据设计要求及机组调试方案,进行上水库下一阶段(1907.0m-1930.0m)蓄水。

发布日期:2013年08月09日
