向家坝电站首批机组进入最后检查阶段
本网讯(王久兴 报道)近日,向家坝水电站首批发电机组即右岸地下电站的8号机组和7号机组进入最后的检查阶段。

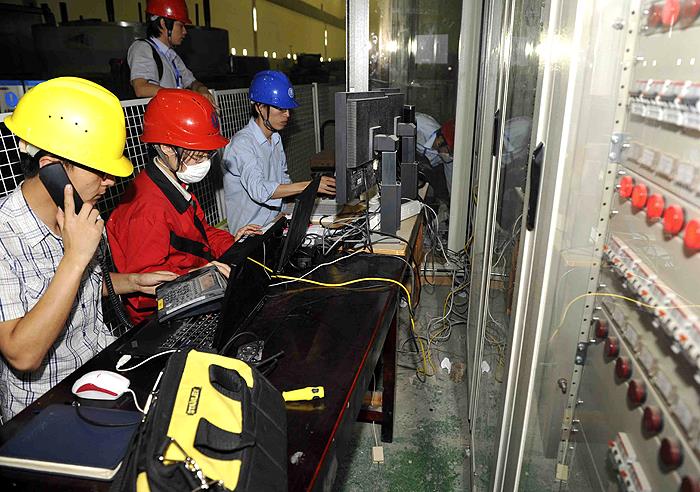

检查包括对8号机组进行最后的核查、消缺、清扫,以及与中央控制室、成都调控中心进行了信号对接和联网。对7号机组进行无水调试和有水调试前的最后核查、消缺和清扫等工作。
按照机电工程局节前制订的工作安排,向家坝机电安装项目部、向家坝电厂、三峡发展监理、设计和施工单位相继开展8号机、7号机的联合检查验收。这些检查验收将于下闸蓄水前结束。
记者现场见证了8号机组检查验收工作,各相关部门和单位的人员忙碌在8号机组供用电系统盘柜、水车室、发电机、调速器等部位进行自用电系统、自用电分合闸、高压油顶起系统、调速器系统核查等,清扫、涂刷油漆的人员也出现在相关部位。
 |
8号机调速器系统核查。(王久兴 摄) |
 |

8号机自用电分合闸检查。(王久兴 摄) |
 |
8号机水车室底部清理。(王久兴 摄) |
 |

发电机组定子清理。(王久兴 摄) |
发布日期:2012年10月09日
