繁體版 | English

全球首台百万千瓦水轮发电机组定子绕组顺利通过整体耐压等电气试验

  本网讯(杜健伟 靳坤)7月30日凌晨,白鹤滩水电站全球首台单机容量100万千瓦水轮发电机组的定子绕组在左岸地下厂房1号机坑通过整体耐压等电气试验,为左岸1号机组定子绕组安装画下圆满的句号。

  定子是水轮发电机中产生交流电能的核心部件,由定子铁芯、定子绕组和机座三部分组成。定子绕组是绕在定子铁芯上的铜线,相当于发电机定子输出电能的“动脉血管”,在电能转换过程中发挥着重要作用。白鹤滩水电站左岸单台机组定子绕组输出电能功率1000兆瓦、额定电压24千伏、均位居世界水电第一。

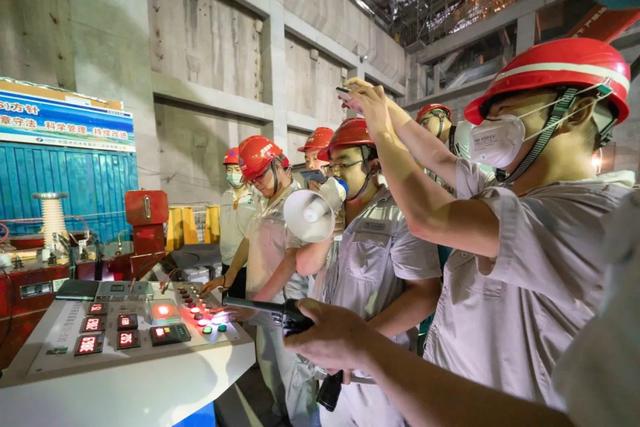

定子绕组试验现场本文摄影:谢雷

  定子整体耐压试验是定子绕组安装的最后一项步骤,即直流电压72千伏条件下耐受1分钟、交流电压51千伏条件下耐受1分钟的电气试验。其目的是测试定子绕组绝缘性能和安装质量,整体耐压等试验通过后方可标志定子绕组安装完成。

  此次通过整体耐压试验的左岸1号机组定子绕组由810根下层线棒、810根上层线棒和8层汇流环等部件组成,单根线棒直线段长约3910毫米,受尺寸和重量制约均在现场安装。

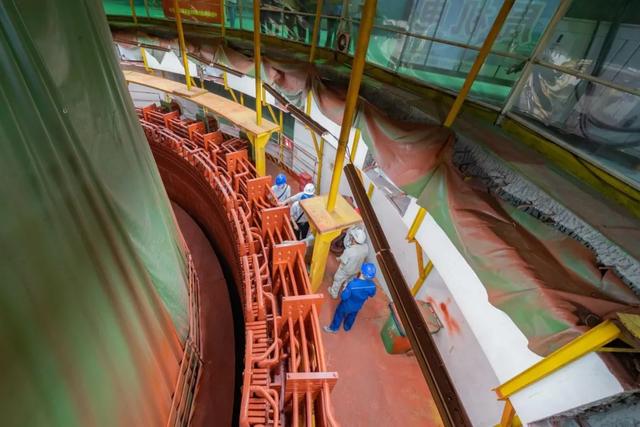

  左岸1号机组安装形象

  从今年6月1日左岸1号机组定子下线以来,三峡机电公司白鹤滩机电安装项目部联合参建单位开展安装技术攻关,不断优化工艺和资源配置,优质、快速地完成定子绕组安装。安装质量检验和试验数据表明,左岸1号机组定子绕组安装各项参数均符合三峡集团提出的精品机组标准。

  白鹤滩水电站左右两岸各布置8台单机容量100万千瓦水轮发电机组,左岸1号机组是首批投产发电的机组之一,其定子绕组通过整体耐压等各项电气试验为后续转子吊装创造了条件,也为白鹤滩水电站按期实现首批机组投产发电目标奠定了基础。

发布日期:2020年07月31日
