本网讯 连日来,三峡新能源工程建设进入“硬核”攻坚阶段。从南到北,海陆并进;由西向东,风光并举。三峡新能源人不负韶华只争朝夕。追风逐日加速奔跑。
江苏如东海上风电项目海上换流站首个分段中组制作完成
文图作者:沙正海
5月1日,三峡新能源江苏如东海上风电项目海上换流站首个分段“一层108分段”,在江苏南通基地顺利完成中组制作,开始转移至外场进行立体成型和舾装工作,标志着海上换流站的建造取得阶段性成果。

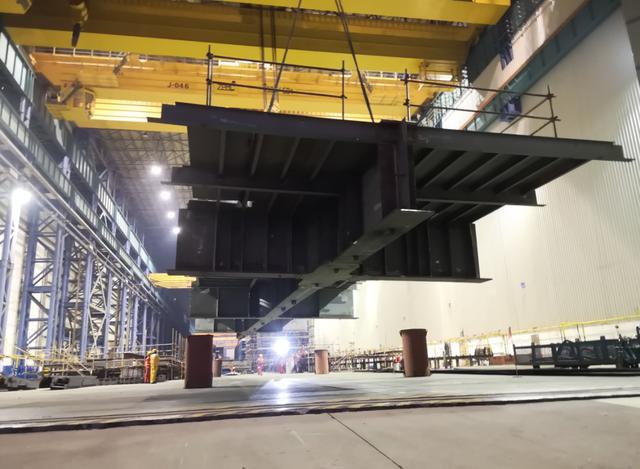

如东海上换流站首个分段中组完成吊装
海上换流站为江苏如东海上风电场柔性直流输电工程的重要组成部分。它负责将如东H6、H10和H8三个海上风电项目共1100兆瓦的电能汇聚,并将电能整流为直流后通过一回±400千伏直流电缆送至陆上换流站。
如东项目海上换流站的建造规模约是常规海上升压站的8倍,整个海上换流站的设计、建造属国内当期首例。在缺乏可借鉴经验的情况下,各参建方共同攻坚克难,快速有序推进海上换流站的设计、建造等工作。目前,海上换流站下部基础桩、导管架和上部组块制作工作已全面铺开。
广西平南风电项目首台风机吊装
文图作者:张尚超 官少平
5月7日,三峡新能源广西平南风电场首台风电机组——直径147米、重达85吨的叶轮组件徐徐吊至95米安装中心高度,与机舱成功对接,顺利实现吊装,为项目并网迈出坚实一步。

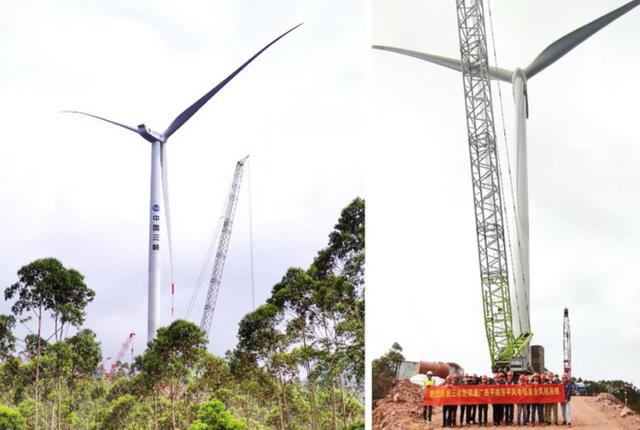

风电机组吊装现场
该项目总装机60兆瓦,共安装24台2.5兆瓦风力发电机组。项目建成后年上网电量约1.4亿千瓦时,与同等规模燃煤电厂相比,每年可节约标准煤约4.3万吨,减少二氧化碳排放约9.7万吨,环保效益、社会效益明显。
该项目自2019年6月起开工建设。项目建设团队克服当地多雨气候、施工地形复杂、新冠肺炎疫情等不利影响,整体稳步有序推进项目。
宁夏利通光伏项目110千伏送出线路全线贯通
文图作者:马克
5月2日至5月6日,经过5个夜晚的连续奋战,三峡新能源宁夏利通区一期200兆瓦光伏项目110千伏送出线路跨越银中高铁顺利完成,项目送出线路全部贯通。

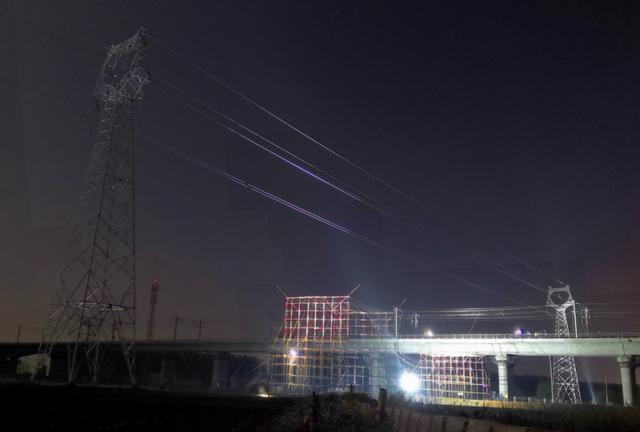

项目外送线路夜间施工
该项目外送线路施工是宁夏首次电力线路跨越高铁施工。项目110千伏线路全长约32千米,全线新建118基铁塔。为避开列车运行时间,此次作业时间为凌晨0时30分至4时30分时段,利用无人机进行展放导引绳,完成导线架设工作。项目建设团队克服夜间施工环境差、技术要求高等困难,圆满完成送出线路跨越高铁施工,全线打通项目电力外送通道,为冲刺并网发电奠定了良好基础。
陕西铜川光伏技术领跑项目配套日光温室大棚工程开工
文图作者:曹小强
5月5日,陕西铜川250兆瓦光伏技术领跑项目农业复合项目——日光温室大棚工程项目正式开工,标志着该项目进入建设阶段。

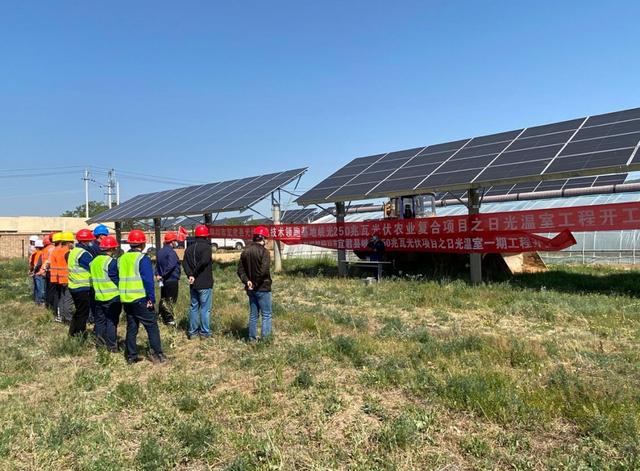

项目开工现场
陕西铜川宜君县光伏发电技术领跑基地是国家能源局2017年11月批复的3个国家级光伏发电技术领跑基地之一。该项目秉承光伏技术领跑宗旨,在投入光伏发电技术的同时,配套规划“生态农业+精准扶贫+观光旅游”,积极打造集观光光伏、观光农业、光伏扶贫为一体的多功能、高品质光伏农业观光景区。
该项目总装机250兆瓦,建成后将与光伏基地形成规模化连片运维,全年发电量约3.8亿千瓦时,节约标准煤约12万吨,减少二氧化碳排放约35万吨,将有效促进铜川地区环境保护、电源结构优化调整、能源多元化供应的可持续发展。在为当地贡献清洁电能的同时,吸引观光旅游者参与到光伏生态旅游体验中,推动三峡新能源绿色创新发展步伐,不断提高三峡品牌的社会影响力。
