白鹤滩水电站左岸地下厂房启动机窝开挖支护施工

  本网讯(王红彬 王凯)9月4日,白鹤滩水电站左岸地下厂房7#机组段启动降坡开挖,标志着左岸地下厂房机窝开挖支护施工正式启动。

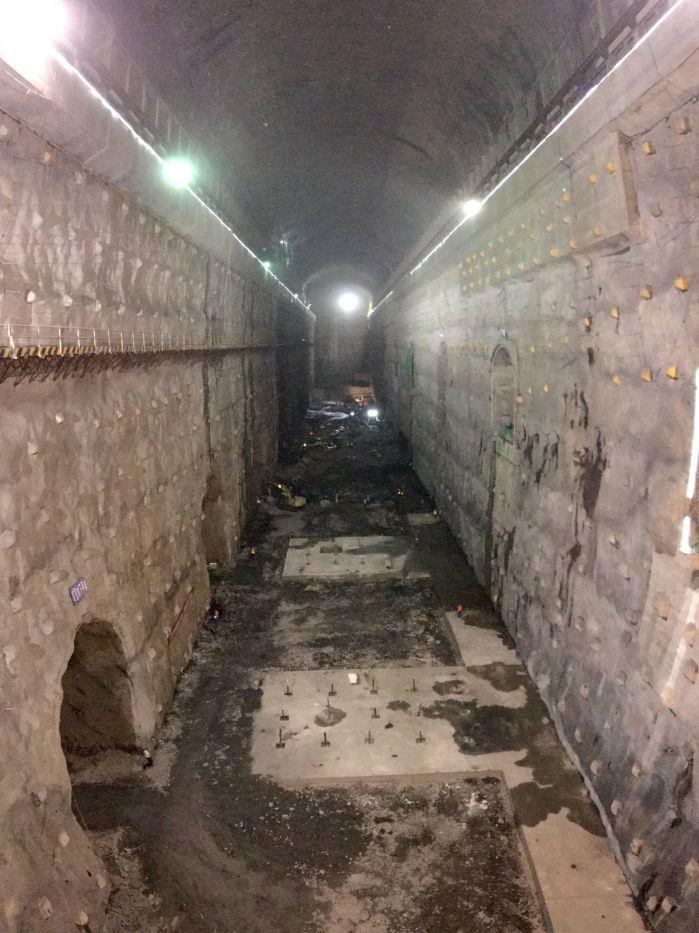

  白鹤滩水电站拥有着世界最大规模的地下洞室群,其中地下厂房长438米,宽34米,高88.7米,最大水平埋深1050米,垂直埋深330米,厂房跨度居世界首位。左岸地下厂房由中国水利水电第七工程局有限公司承建,三峡技术经济发展有限公司监理。

(摄影:王凯)

  白鹤滩水电站左岸地下厂房位于中高地应力区,岩体主要为易卸荷松弛的硬脆玄武岩,层内错动带LS3152斜切地下厂房顶拱,层间错动带C2斜切地下厂房边墙,这些不利因素都将对左岸地下厂房揭顶开挖成型和高边墙稳定产生极大影响。为此,在充分分析论证困难与风险的基础上,白鹤滩工程建设部提前组织参建各方共同研究,建立了由“专家组+建设部+设计+科研+监测+监理+施工”共同组成的反馈分析体系,定期开展反馈分析,总结前一阶段成果与不足,制定下一阶段应对措施,有效保证工程建设顺利开展;克服了中高地应力、复杂地质条件、层间层内错动带及陡倾角裂隙发育导致的不协调变形等困难,顺利完成了左岸地下厂房揭顶、岩壁梁成型和高边墙开挖;采取了一系列质量、安全管控措施,实现了左岸地下厂房自开工3年多以来的质量、安全“双零”目标;解决了施工期的通排风、供排水等问题,将左岸地下厂房建设成了国内领先的文明施工工程;打造了采用钢模台车浇筑岩壁梁混凝土、基于变形增量和变形速率控制的大型地下厂房围岩稳定管理标准等一批亮点和创新点;形成了大型地下厂房精细化开挖控制技术、新型液压自行式台车浇筑岩壁吊车梁混凝土施工等一批工艺工法,保证了工程建设有序推进和工程质量稳步提升。

  下一阶段,白鹤滩地下厂房项目部将一如既往地坚持科学、规范、有序的管理理念,保质保量完成左岸地下厂房机窝层开挖。

  白鹤滩左岸地下厂房开挖的精细化管理和控制体现了白鹤滩工程建设部本着对党、对国家、对工程高度负责的态度,对质量的严格要求,体现了三峡集团精益求精、追求卓越的工匠精神。通过不懈的努力追求,白鹤滩工程建设部必将带着几代人的水电梦想以最高的标准、最优的工艺、最严的管控打造传世精品,以饱满的热情和必胜的决心向党和国家交出一份满意的答卷。

发布日期:2017年09月07日
