长江电力检修厂新一轮流域岁修全面展开

  本网讯(许丽)10月26日,溪洛渡电站7号机筒形阀导向条间隙测量顺利结束;11月1日,三峡电站9号机第一块盖板起吊;11月4日,葛洲坝电站改造增容首台转子顺利起吊;11月6日,检修厂首次承担的三峡液压启闭机检修工作迎来闸门起吊;接连一周,长江干流四座电站流域岁修各项目陆续开工,标志着新一轮流域岁修工作全面展开。

  检修人员检查转子法兰面。摄影:任志强

  检修厂迎来建厂以来最大检修工作量

  本轮岁修,检修厂迎来建厂以来最大检修工作量,主要涵盖长江干流三峡、葛洲坝、溪洛渡、向家坝四座梯级电站共计8台机组A修,2台机组B修,涉及18台机组专项检修,水工金结标准检修,部分基建项目等。根据年度岁修计划安排,岁修将持续到2019年6月。

  11月将迎项目开工高峰期

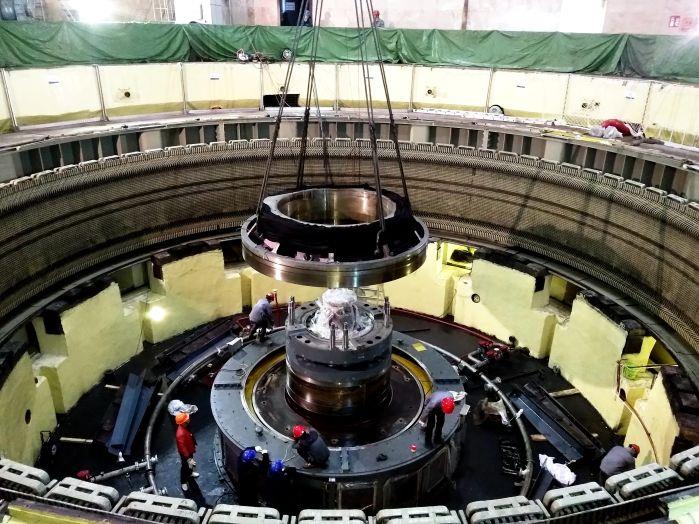

  11月6日,继转子起吊后推力头顺利掉出(摄影:王东)

  11月,检修厂将进入岁修密集开工阶段,平均每周2至3个项目开工。

  为加强岁修生产管理,明确各区域的检修任务,有序推进流域岁修生产,检修厂统筹谋划、精心组织,自今年4月起,检修厂便开始启动岁修准备工作,先后召开10次岁修推进会,形成了定期汇报和督办机制;制定三峡区域、葛洲坝区域、金沙江区域检修总进度安排表,大修机组检修施工进度计划网络图,将检修直线工期分解,精准至天;经过近6个月的筹备,使岁修技术、人员、物资、工装准备就绪,各项目基本具备了开工条件。

  本轮岁修,检修厂同样依托三峡—葛洲坝区域检修项目部,溪洛渡—向家坝区域检修项目部分别统筹推进宜昌、金沙江两个区域的检修工作,“厂部管总、项目部主修、专业部主建”流域检修管理格局将得到进一步深化。

  岁修党群系列活动营造争先创优良好氛围

  一面是如火如荼的岁修工作,一面是时不我待的人才培养,岁修正是实战练兵的好时机,检修厂将党建与中心工作紧密结合,找到了发挥党支部战斗堡垒作用和党员先锋模范作用的有效载体。依托岁修项目管理团队,开展党员责任区“四亮四比”主题实践,劳动竞赛、专项宣传、团委主题竞赛等活动,通过设立党员责任区、开辟宣传舆论阵地、评选月度红旗作业组、创建创新攻关小组等多种形式,检修厂鼓励检修员工在检修实践中积极践行“敢打硬仗,善打胜仗”的检修作风,发扬“精益求精、守正创新、敬业奉献”的检修工匠精神,在急难险重的任务中“冲得出、顶得住、打得赢”,不断提升检修技术专业水平,为安全、高效完成本轮检修任务目标贡献智慧和力量。

  截至目前,流域岁修各项工作进展安全有序。

发布日期:2018年11月09日
