繁體版 | English

白鹤滩水电站工程大坝首个泄洪深孔封顶

  本网讯( 杜健伟 杨小龙)经过96天的连续施工,10月15日,白鹤滩水电站工程大坝首个泄洪深孔封顶仓浇筑完成,顺利实现了“百日过深孔”的目标。

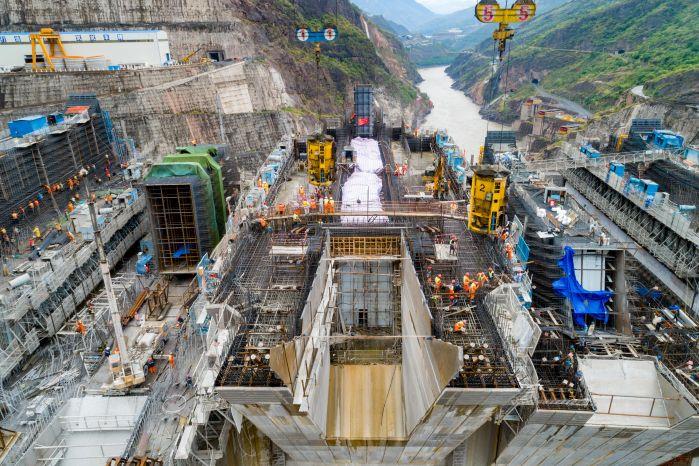

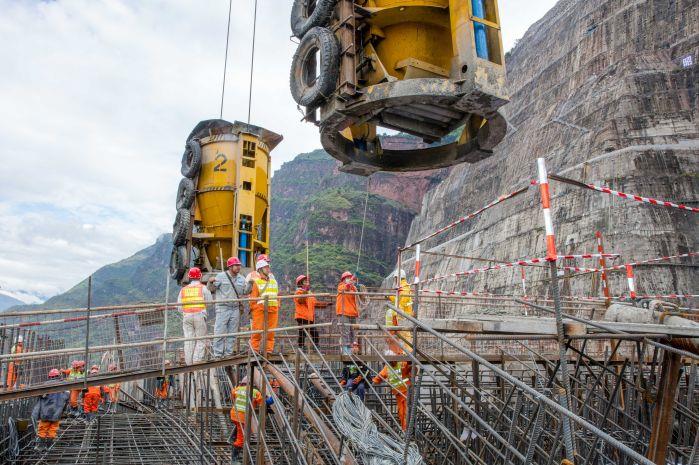

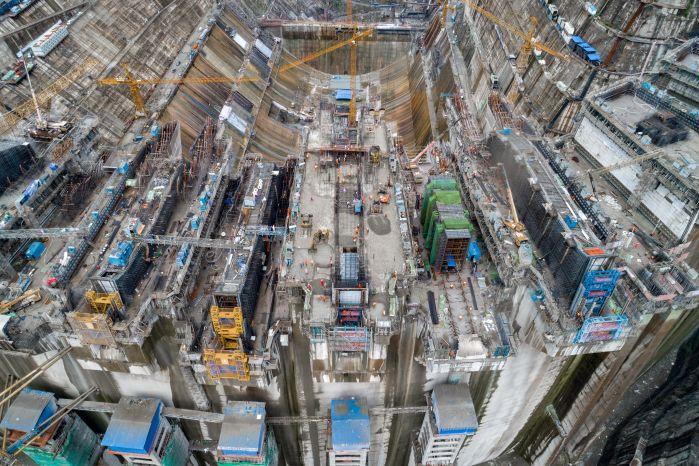

  5号泄洪深孔封顶仓混凝土浇筑场景

  大坝泄洪深孔是水电站蓄水后承担泄洪任务的重要设施。白鹤滩水电站工程大坝共布置7个泄洪深孔,高水头、高流速、大泄量的运行条件对工程质量的要求极高。首个实现封顶的是位于19号坝段的5号泄洪深孔,于今年7月11日开始首仓施工,安装钢衬约700吨、钢筋约1400吨,累计浇筑混凝土近2万立方米。它的成功封顶是白鹤滩水电站大坝工程建设取得的又一重大阶段性成果。



  拍摄:谢雷 赵洋

  记者从三峡集团白鹤滩工程建设部了解到,泄洪深孔施工面临着许多挑战:其结构复杂,备仓工程量巨大,工序多,组织难度极大。为优质、安全地完成“百日过深孔”的目标,参建各方依托施工区大党建平台,联合成立了党员攻关小组,采取提前制定深孔施工导则、逐仓开展备仓设计、执行日碰头会制度、创新使用门槽一期直埋技术等,全程为深孔施工保驾护航。



  据悉,类似工程深孔间歇期一般为26~40天。白鹤滩水电站工程大坝7个深孔目前已全面进入施工阶段,经过科学有效、严谨周密的施工组织,白鹤滩大坝深孔间歇期已缩短至19~26天。

发布日期:2019年10月21日
