本网讯(向珊)在大别山革命老区湖北省罗田县,平坦原抽水蓄能电站正加快建设步伐。目前,超过1100名建设者奋战在一线,全力冲刺2027年7月首台机组投产发电目标。

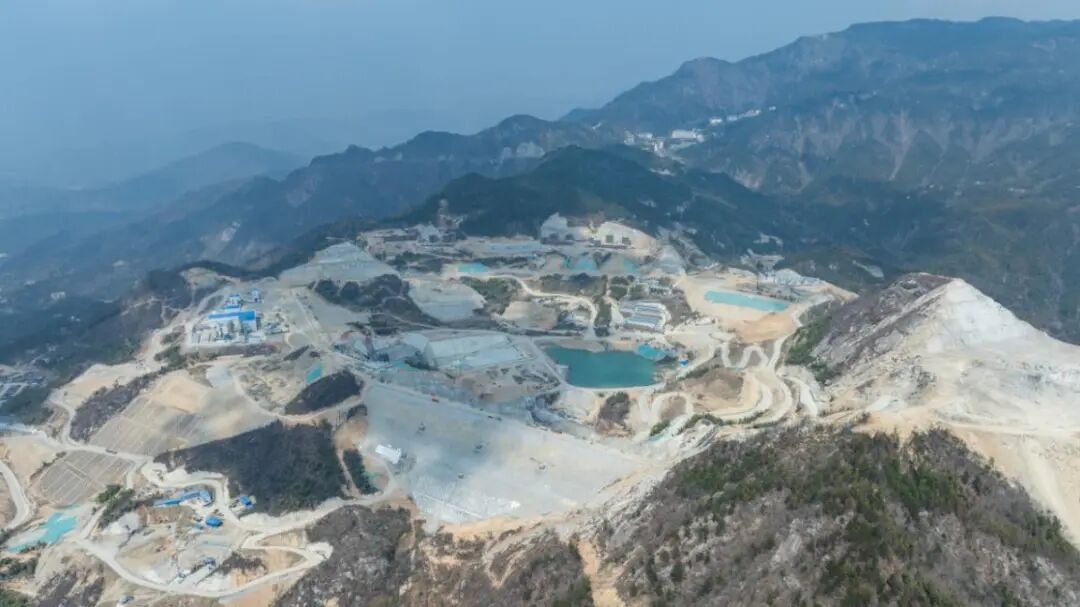

▲ 平坦原抽水蓄能电站上水库施工全貌。 本文摄影:胡九思
咬定目标 攻坚任务环环相扣
“2026年是项目攻坚克难的关键一年,建设任务艰巨而繁重。”湖北能源平蓄公司总经理周大为介绍,今年的核心任务聚焦于四大重点:完成上水库大坝面板混凝土浇筑、实现上下水库蓄水验收、推进输水系统衬砌、完成压力钢管安装。

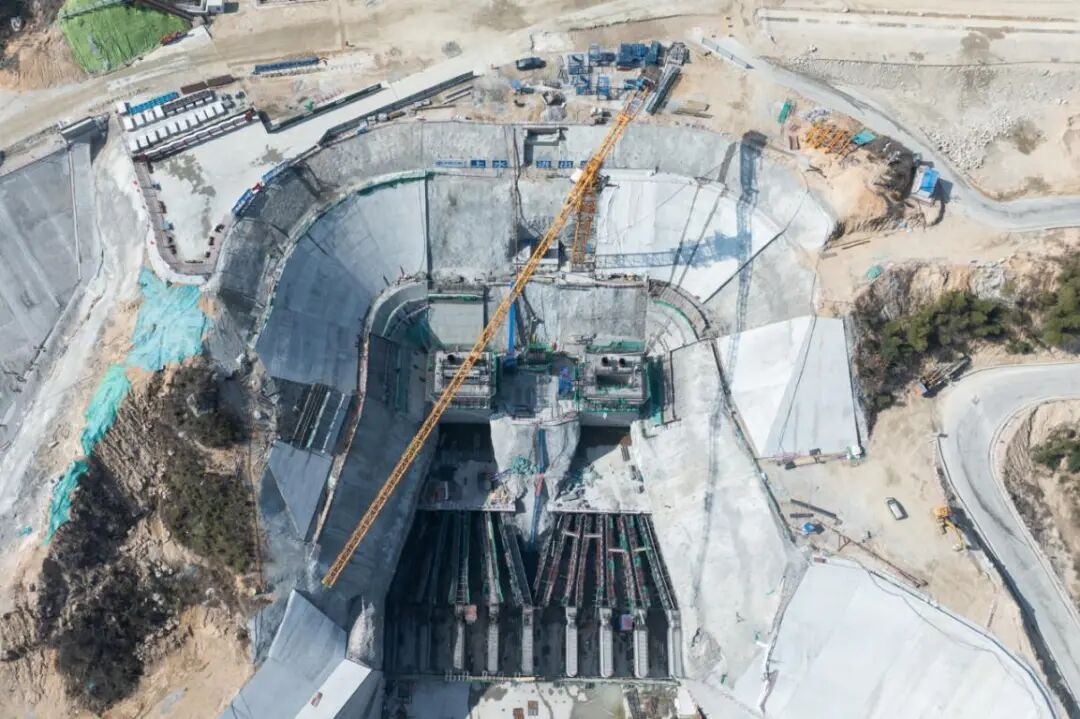

▲ 平坦原抽水蓄能电站上水库进出水口施工全貌。
任务在空间上立体交叉,在时间上紧密衔接,构成一个环环相扣的精密系统——输水系统的衬砌与压力钢管安装进度,直接制约后续的充排水试验和机组调试;上水库面板浇筑的进度与质量,则关乎蓄水验收这一重大里程碑节点能否如期实现。“我们一刻也不能放松,任何一项建设的滞后,都可能产生‘多米诺骨牌’效应,影响工程建设总目标。”周大为说。
与此同时,资源调配与协同管理的考验也随之而来。周大为坦言,在接下来的建设高峰期,多条战线将同步进入资源需求峰值,人力、设备、物资的科学统筹与高效协同,是保障工程顺利推进的关键,这对项目管理的精细化与前瞻性提出了极高要求。
关键突破 工程建设捷报频传
当前,平坦原抽水蓄能电站已进入土建与安装工程并行推进的关键阶段,多个节点取得突破进展。

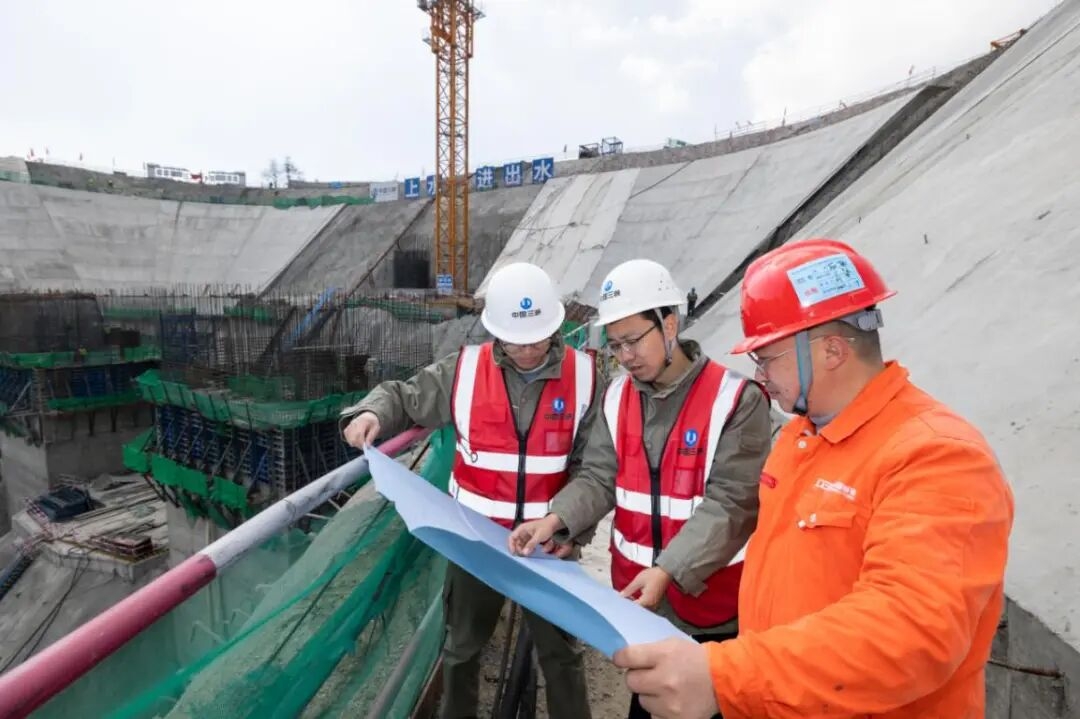

▲ 在平坦原抽水蓄能电站上水库,项目管理人员正在检查进出水口闸门井施工进展。
电站引水系统采用“三平洞+两斜井”布置型式,在地下数百米的施工现场,1号上、下斜井已进入直线段施工。下平洞内,直径达5.5米、强度800兆帕的压力钢管正被逐节吊装、焊接。“未来,这些钢管将承受巨大的水流冲击,焊接质量要求极高,现在的每一道焊缝都必须经过严格的工艺控制和无损检测,确保万无一失。”平蓄公司工程管理部涂小龙说。

▲ 在平坦原抽水蓄能电站1号引水系统的下平洞内,工人正在焊接压力钢管,巨型管节被逐一拼接,未来这里将成为坚固的输水通道。
与此同时,2号上斜井扩挖爆破已实现全线贯通,标志着整个电站输水系统建设迈入全新阶段,为后续混凝土衬砌和机电设备安装创造了有利条件。
上水库施工同样紧锣密鼓。去年10月,在北斗卫星定位系统的助力下,项目成功应用智能碾压系统,上水库大坝填筑到顶目标圆满完成。目前,项目正抓紧进行大坝面板混凝土浇筑前准备,预计4月正式启动浇筑。这项工作的核心在于精准控制混凝土特性,防止产生有害裂缝,确保这座“山间水库”未来滴水不漏。

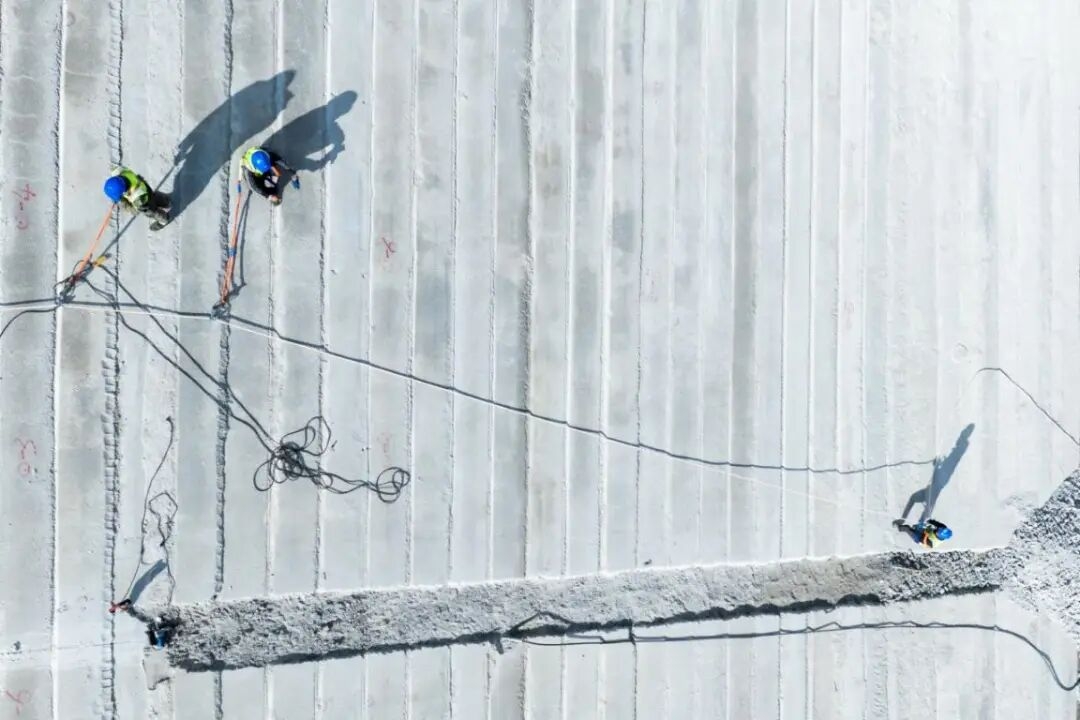

▲ 在平坦原抽水蓄能电站上水库,工人正在进行大坝面板混凝土施工前的准备。
地下厂房内,4台机组的机坑呈一字排开,“进度条”各不相同:最快的1号机组正在进行母线层施工,2号、3号、4号机组分别在进行蜗壳吊装加固、蜗壳拼装焊接、尾水肘管焊接等作业。“目前,我们正在优化施工技术方案,强化现场施工组织,为后续的机电安装做足准备。”平蓄公司机电安装项目部姚文燚表示。

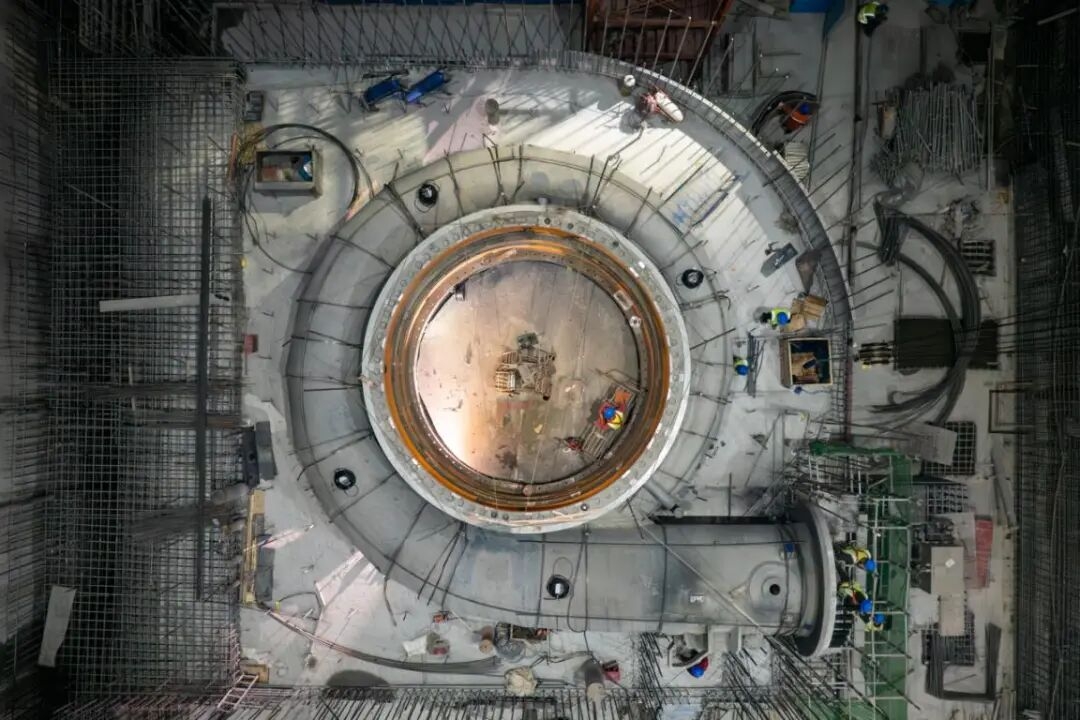

▲ 平坦原抽水蓄能电站2号机组蜗壳层施工面貌。
平坦原抽水蓄能电站是湖北省“十四五”重大能源项目及省级重点工程,也是“十五五”期间湖北省内首个计划投产的抽蓄项目,承载着服务能源战略、保障电网安全的重大使命。项目建成后将显著增强湖北电网,特别是鄂东用电高负荷区的调峰填谷与应急备用能力。值得一提的是,作为湖北省内距离负荷中心武汉最近的抽水蓄能电站,其优越的区位将进一步提升对核心区域电网的支撑效能。

▲ 平坦原抽水蓄能电站地面开关站正在进行主体结构施工。
按照计划,平坦原抽水蓄能电站将于10月实现上下水库蓄水目标,这是通向首台机组投产发电的关键一步。周大为表示:“我们将继续保持攻坚劲头,严守安全质量底线,高效推进后续工程建设,为项目早投产、早发电奠定坚实基础。”
编辑:高锦涛 卢西奥
发布日期:2026年03月24日
