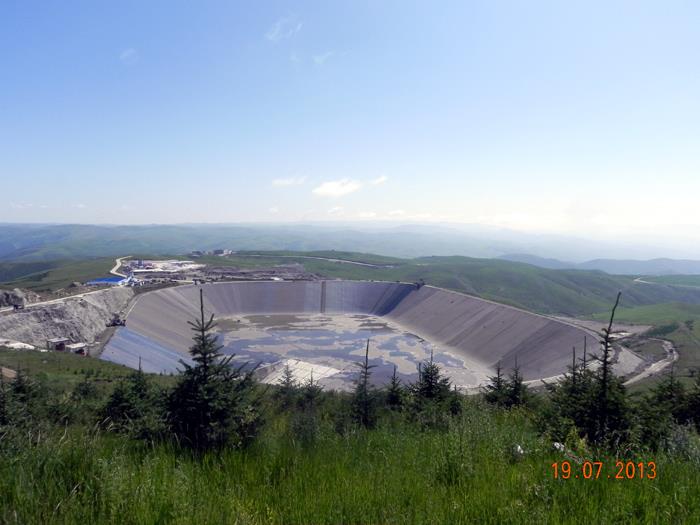

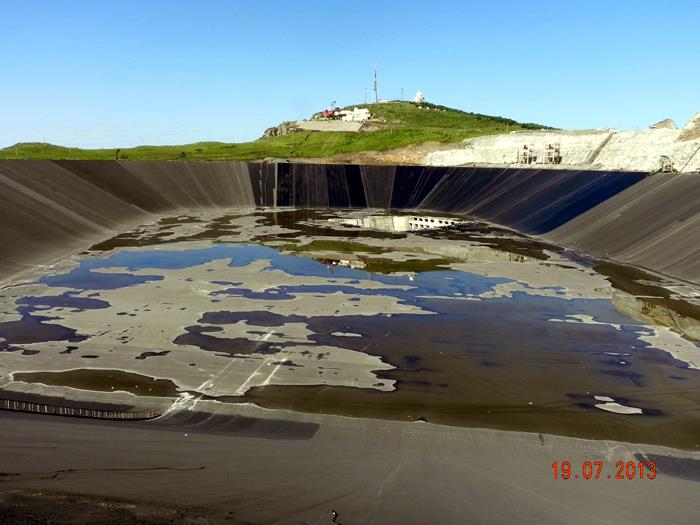

呼蓄工程上水库沥青混凝土面板防渗层摊铺施工完成



  本网讯(杜建峡 报道)7月17日14:00,随着沥青摊铺机铺完库岸最后一个防渗层条带,第二层库坡防渗层顺利实现闭合,标志着呼蓄电站上水库沥青混凝土面板防渗层摊铺施工全面完成,为上水库下闸蓄水奠定了坚实基础。
  呼蓄电站上水库工程采用全库盆沥青混凝土面板防渗,分整平层、防渗层、封闭层自下而上分别进行摊铺和碾压。防渗面积24.48万㎡,其中库底防渗面积为10.11万㎡,库岸防渗面积为14.37万㎡。

发布日期:2013年07月23日
