数字解读槽楔重打
本网讯(薛小静 报道)葛洲坝20号机组槽楔重打已经结束,回顾整个打槽楔的过程,我想以20号机组为例,用数字来解读什么叫槽楔重打。

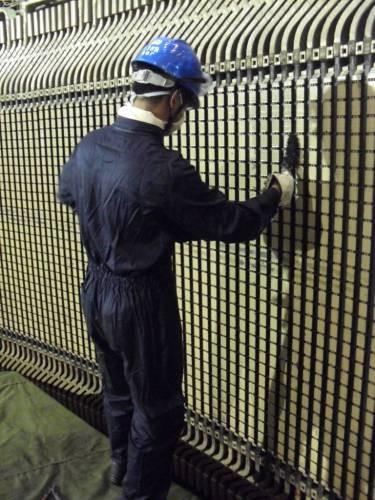

第一步——退槽楔,工期1天。
退槽楔也就是将旧槽楔全部退下,使用工具为2磅重的榔头和方铲,按照退一节槽楔平均打6下来计算,槽楔全部退下来用榔头捶打的次数:756×10×6=45360次。
 |
| 退槽楔后清理线槽。 |
第二步——拔绑线,工期1天。
旧槽楔下端第一层槽楔全部用浸胶玻璃丝带和线棒绑扎在一起,退槽楔时必须将旧绑线拔出,以便日后进行新绑线绑扎。由于机组安装时先绑线后安装口部垫块,很多绑线夹于线棒与口部垫块、线棒与下齿压板之间,加之玻璃丝带均浸过环氧胶,干燥后粘结得特别牢固。按照比较容易的情况考虑,每槽底部有四根绑线,拔线时至少每槽要用钳子拔4下,那么要清除完所有的绑线要拔的次数:756×4=3024次。
而一般情况下,只在定子线棒外侧是很难将绑线拔出的,还需要钻进线棒内侧用特制的钩子把绑线钩出来,工作量就会无形增大,如果遇到硬骨头,则工作量就难以用数字来描述了。
 |

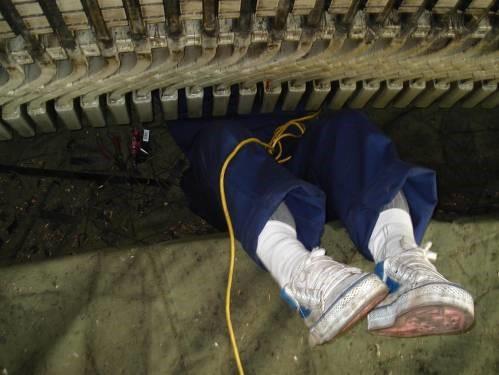

| 绑线拔出。 |
第三步——打槽楔,工期7天。

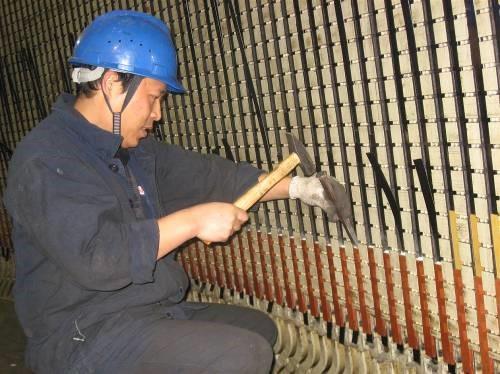

退出全部旧槽楔,清洗完槽底检查无异常后,则可以进行槽楔重打的主体工程——打槽楔。要想把槽楔打紧,必须有槽楔、斜楔和半导体垫条,只有半导体垫条垫得厚薄适合,才能将斜楔打进去。过紧,斜楔则打不进去,下端空;过松,垫条不够,当然也会不紧,几种规格的垫条只有反复试验方才合适。打槽楔时平均打紧一节槽楔需要使尽全身力气抡榔头的次数约为10次,那么打完所有槽楔需得抡榔头的次数:756×10×10=75600次。
 |
| 打槽楔。 |
最后一道工序——绑线,工期1天。

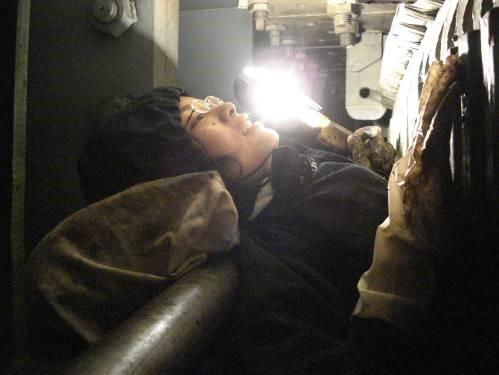

此项工作需要两个人进行配合完成,一个人在外面,一个人则要钻进发电机线棒后端,由于空间狭小,里面的人只能躺在冰冷的钢板上,由于定子线棒下端部距下盖板的距离仅有大约30厘米,稍微胖一点的人就很难躺下去。在狭小的空间里,伴随着微弱的灯光穿针引线,一躺就是一整天。加之穿线的孔隙大小不均,最大的高度不过2毫米,而最小的根本看不到缝隙,就是在此等恶劣的环境下,每根线棒绑4根绑线,则完成所有的绑线工作穿拉绑线的次数:792×4=3618次,每次穿拉的绑线一般的长度为15米,那么工作完成后穿拉绑线的长度:792×4×15=47520米。
 |
| 绑线。 |
没有艰涩的技术用语、没有动情华丽的辞藻,45360、3024、75600、3618、47520……一串串数字里面蕴含的是检修人精湛的检修技术、攻坚克难的勇气、吃苦耐劳的精神。
发布日期:2014年03月11日
