(本网讯 向珊 徐意帆)4月25日,国家“十四五”重点工程——浙江天台抽水蓄能电站3号机组顺利投运,至此我国单机容量最大的抽水蓄能电站已实现三台机组投运。
浙江天台抽水蓄能电站总装机容量170万千瓦,共安装4台单机容量42.5万千瓦的可逆式水泵水轮发电机组,其单机容量位居国内同类项目之首。3号机组安装期间,三峡集团所属三峡建工浙江天台抽蓄公司系统总结1号、2号机组成熟经验,统筹各参建单位严控细节,精细推进3号机组安装施工。

▲ 经过紧张有序的调试,天台抽蓄电站3号机组于4月25日正式投运。本文摄影:孙恺
“自土建工作面移交以来,3号机组安装高效推进,历时仅10个月,相继完成了座环机加工、转轮吊装、定转子吊装及总装等一系列重大施工节点。”三峡建工浙江天台抽蓄公司总经理景茂贵表示。
3月22日,3号机组一次性启动圆满成功,后续用时仅34天便实现了投运目标。“启动调试阶段,3号机组接受了全方位技术检验,最高抽水扬程达到768米,振动、摆度、瓦温等关键运行指标均优于设计标准,这也意味着我国在抽水蓄能领域的设计、制造、安装与调试能力已跻身世界领先行列。”景茂贵说。

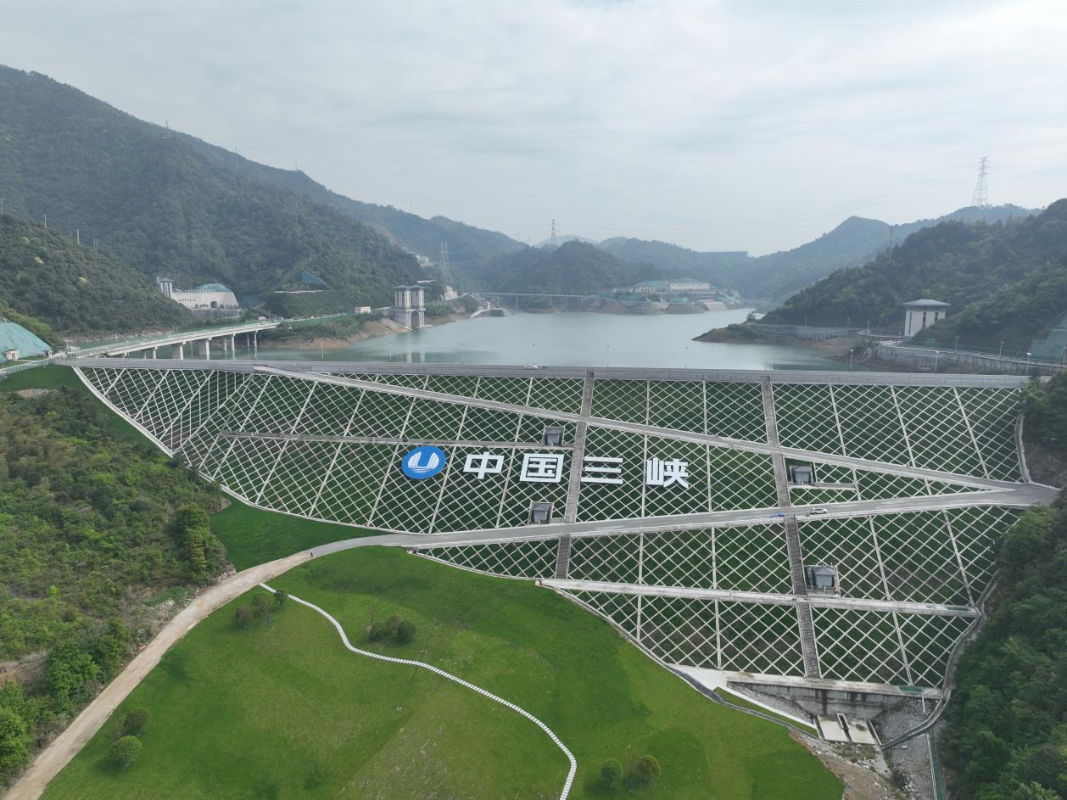

▲ 天台抽蓄电站位于风景秀美的浙江省天台县。图为电站下水库。
目前,电站1号、2号和3号机组持续为浙江电网提供灵活的调峰、调频和应急备用支撑能力;4号机组正在紧锣密鼓推进机组总装和无水调试工作。据景茂贵介绍,当前有超过900名建设者在现场施工,电站整体进度已完成约90%。
按计划,电站最后一台机组——4号机组将于今年6月正式投产。届时,这座“超级充电宝”的电网调峰、填谷和应急响应能力将进一步提升,持续为构建新型电力系统、推动能源绿色转型持续注入“三峡力量”。
编辑:熊鑫
发布日期:2026年04月27日
